A França constrói viadutos do TGV usando lançamento incremental: segmentos de até 25 m e centenas de toneladas são empurrados com macacos hidráulicos, sem interromper rodovias e vales abaixo.
A construção de viadutos ferroviários para trens de alta velocidade na França enfrenta um dilema clássico da engenharia pesada: estruturas longas, extremamente rígidas e precisas precisam cruzar rodovias, rios, vales profundos e áreas ambientalmente sensíveis sem que o país pare para a obra acontecer. Para resolver esse problema, engenheiros franceses adotaram de forma recorrente o lançamento incremental do tabuleiro, um método que transforma a construção do viaduto em um processo contínuo e altamente controlado.

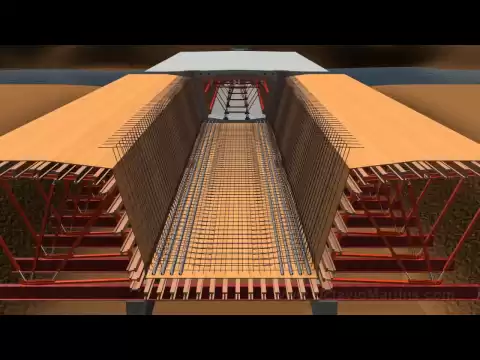

Em vez de montar o viaduto vão a vão sobre escoramentos provisórios, o tabuleiro é fabricado por segmentos sucessivos em uma área fixa, normalmente atrás de um dos encontros da ponte. Cada segmento de concreto protendido, com até 25 metros de comprimento e peso na casa das centenas de toneladas, é integrado ao conjunto existente. Em seguida, todo o tabuleiro já construído é empurrado para frente, como um único bloco, por meio de macacos hidráulicos de grande capacidade.
Segmentos gigantes moldados fora da área crítica
O princípio central do método é simples, mas poderoso: tirar o máximo possível da obra de cima do obstáculo. Os segmentos são moldados sempre no mesmo ponto, em condições controladas, com rigor geométrico e cura adequada do concreto. Isso reduz erros, acelera o ritmo e elimina a necessidade de grandes canteiros espalhados ao longo do traçado.
-
Corridas da Uber podem ficar sem valor mínimo? Entenda o que está acontecendo!
-
Primeiro porto totalmente elétrico da América Latina nasce em Suape com R$2,1 bilhões e tecnologia chinesa
-
Tailândia planeja megaprojeto de US$28 bilhões para criar rota logística entre os oceanos Índico e Pacífico e reduzir em até quatro dias o transporte marítimo fora do Estreito de Malaca
-
Shopee fecha mega acordo logístico de 220 mil m² em Guarulhos na maior locação de galpões da história do Brasil e levanta uma pergunta que agita o e-commerce: quem vai conseguir entregar mais rápido agora?
À medida que novos segmentos são adicionados, o tabuleiro cresce em comprimento e peso. Ainda assim, o processo permanece o mesmo: fabricar, protender, integrar e empurrar.
Empurrando o tabuleiro inteiro com macacos hidráulicos
O momento mais impressionante ocorre em cada ciclo de avanço. Conjuntos de macacos hidráulicos sincronizados entram em operação e deslocam o tabuleiro inteiro alguns metros à frente. O movimento é lento e contínuo, monitorado em tempo real para controlar esforços, alinhamento e deformações.
Para reduzir momentos fletores durante o avanço, especialmente quando o tabuleiro ainda não alcançou o próximo apoio, é comum o uso de um nariz metálico provisório acoplado à extremidade frontal. Esse elemento, mais leve que o concreto, ajuda a “puxar” o tabuleiro sobre os pilares sem sobrecarregar a estrutura.
Cada ciclo representa dezenas de metros de viaduto posicionados, repetidos até que o tabuleiro alcance seu comprimento final.
Projetos reais na França que usaram esse método
Esse método não é teórico nem pontual. Ele foi aplicado em viadutos reais do sistema TGV, já em operação. Um dos casos mais emblemáticos é o Viaduto de Ventabren, na linha TGV Méditerranée. Com cerca de 1,7 quilômetro de extensão, o viaduto cruza a autoestrada A8 e áreas sensíveis, onde escoramentos tradicionais seriam inviáveis. Parte significativa do tabuleiro foi construída por lançamento incremental, permitindo que a rodovia permanecesse em operação durante toda a obra.
Outro exemplo está em diversos viadutos da LGV Est Européenne e da LGV Bretagne–Pays de la Loire, onde o método foi escolhido para atravessar vales largos e terrenos agrícolas sem interromper atividades abaixo. Nesses projetos, o lançamento incremental permitiu reduzir o impacto ambiental, limitar acessos temporários e concentrar a obra em poucos pontos fixos.
Construção sem tocar no solo abaixo
O maior diferencial do método é justamente o que não acontece: não há escoramentos no vale, não há interdição prolongada de rodovias e não há necessidade de grandes fundações provisórias. O tabuleiro literalmente “desliza” sobre os apoios, avançando por cima do vazio.
Isso explica por que o método é tão valorizado em obras ferroviárias de alta velocidade, onde qualquer interferência prolongada pode gerar impactos logísticos e econômicos significativos.
Ritmo previsível e repetitivo
Do ponto de vista da engenharia, o lançamento incremental cria um ritmo quase industrial. Cada ciclo repete as mesmas etapas: fabricação do segmento, protensão, integração ao tabuleiro, avanço hidráulico e estabilização. Essa repetição reduz riscos, melhora a produtividade e torna o cronograma mais previsível.
Embora cada avanço represente apenas alguns metros, o efeito acumulado é poderoso. Em poucas semanas ou meses, viadutos com centenas ou milhares de metros de extensão são posicionados sem que o usuário final perceba a complexidade envolvida.
Engenharia pesada feita de forma invisível
A experiência francesa mostra que engenharia pesada não precisa ser sinônimo de caos visível. Ao empurrar tabuleiros gigantes de concreto protendido com precisão milimétrica, a França consegue construir viadutos ferroviários monumentais mantendo rodovias, vales e cidades funcionando normalmente abaixo.
O resultado é uma infraestrutura que parece simples quando pronta, mas que esconde um dos processos construtivos mais impressionantes da engenharia moderna: erguer estruturas de centenas de toneladas avançando no ar, ciclo após ciclo, sem parar o país ao redor.

-
-
-
